超全干货!从0-1搭建电子电气安全实验室全流程

搭建电子电气安全实验室是一项涉及规划、基建、设备、计量、体系、试运行到资质取证的完整系统工程。
本文基于上百家落地项目经验,系统梳理了从前期需求定位、场地选址布局、基建装修要点、设备选型采购,到计量校准、资质申报及长期运维的全流程关键环节,重点解析了CNAS与CMA双资质的核心区别、申请流程及高频避坑点。

无论是企业内部质检实验室、第三方检测机构还是院校研发实验室,均可参照本文框架快速落地,有效缩短筹建周期、规避返工成本。

很多企业、第三方机构、院校在筹建电子电气安全实验室时,大概率遇到过以下这些问题:

搭建实验室绝非简单"买设备、摆桌子",而是规划-基建-设备-计量-体系-试运行-资质取证的完整闭环工程。

所有筹建工作启动前,务必锁定三项核心需求,这直接决定实验室建设标准、预算、设备清单和资质申报方向。
1.明确实验室定位

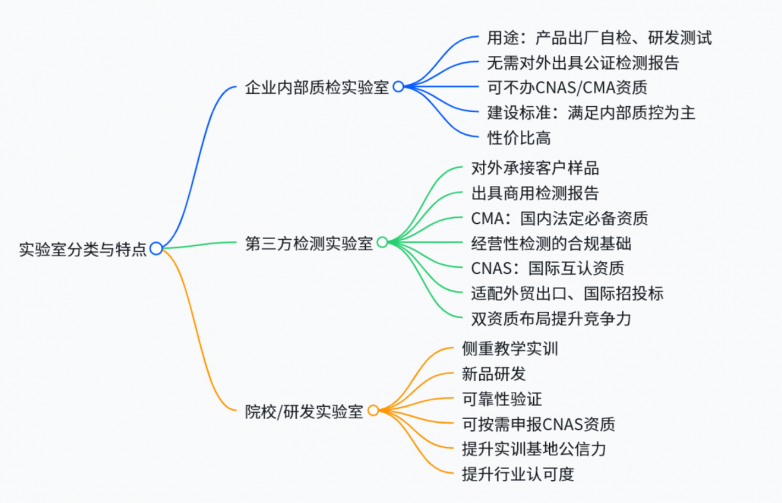

2.锁定测试项目,匹配场地与设备
电子电气实验室的测试项目通常可分为以下几大类:电气安全、电磁兼容(EMC)、环境可靠性、 性能能效、材料环保等。
核心常规项目:耐压、绝缘电阻、接地电阻、泄漏电流、温升、冲击耐压、电源线拉力、灼热丝、球压、漏电起痕、阻燃测试等。
其他类别测试项目:电磁兼容测试(EMI干扰测试、EMS抗干扰测试)、环境可靠性测试(高低温湿热、振动跌落、盐雾、老化测试、IP防尘防水)、物理力学测试(尺寸、硬度、插拔寿命等)、材料测试(ROHS、REACH等)、能效测试、光学测试、声学测试等。
注意:若实验室计划涵盖上述多类测试,需在场地布局、设备采购及人员配置上进行全面规划。环境可靠性等项目需单独规划专属试验区,避免不同测试工况交叉干扰。
3.敲定人员、样品量与预算配比
根据实验室定位和日均检测样品量,合理规划工位、样品存放区、预处理区及人员办公区域。
预算通常以场地装修和设备采购为主,资质体系建设及能耗管理为辅,具体比例需根据实验室定位和资质申报范围灵活确定,避免资金断层或项目延期。

1.选址核心合规标准

2.标准化合规分区

严格遵循"人流、样品流、废物流"三分离原则布局。标准分区包括:
a、办公收样区b、待检/在测/已测样品区c、电气安全核心测试区d、环境可靠性试验区e、器具耗材存放区f、废气危废处理区g、标准校准比对区
h、特种实验室测试区

3.布局核心注意点

细节决定评审通过率!

1.关于刚需核心设备
耐压测试仪、接地电阻测试仪、泄漏电流测试仪、绝缘电阻表、温升测试系统、冲击电压发生器、拉力扭转试验机、标准试验指、球压/漏电起痕/灼热丝试验仪。
2.关于选配辅助设备
除高低温湿热箱、振动跌落试验机、盐雾试验箱、老化测试设备外,还可能包括电磁兼容测试设备(如接收机、天线、耦合去耦网络等)、物理力学测试设备(如推拉力计、硬度计、寿命试验机等)、材料分析设备(如XRF荧光光谱仪、气相色谱质谱联用仪等)。
3.关于采购方面建议
采购时需重点关注设备的关键技术参数、精度、量程等是否能完全满足所用检测标准的全部指标要求。
仅做内部质检的企业实验室,可选用合规经济型设备,无需过度高配。

这是资质取证的核心门槛。
1、各类标准器具建议全部送检,获取有效校准证书,保障数据溯源合规。
2、所有检测设备建立年度校准计划,定期计量校验,完善校准台账与设备维护记录。
3、配齐行业所需的全套国标文件及专用测试耗材,建立标准化耗材领用、存储台账。

1.核心区别

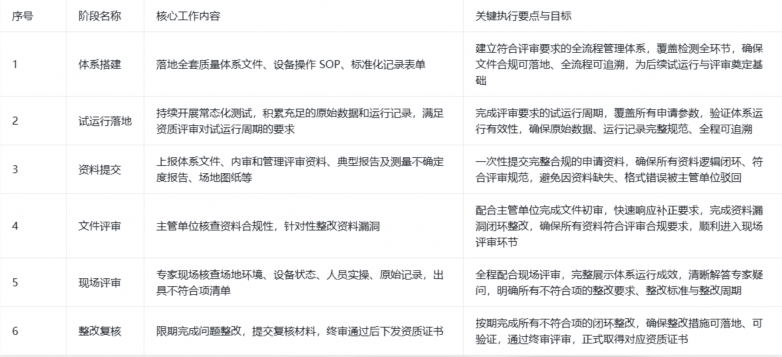

2.双资质统一申请流程

3.评审高频不符合项
a、温湿度无持续监控记录、接地与防静电措施不规范;b、设备校准过期、量值溯源链条不完整;c、原始记录填写不规范、实操流程与SOP文件不一致;d、废气处理、消防安防、样品管控流程不合规。

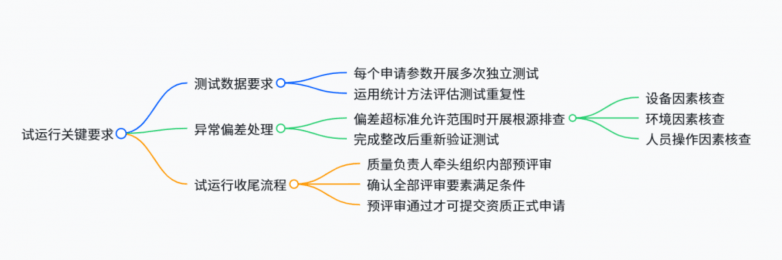

场地、设备、体系全部落地后,建议开展一段时间的常态化试运行,完整模拟收样、样品预处理、上机测试、数据记录、报告出具全流程。

长期日常运维重点:
设备定期保养与校准、每日安全巡检、行业标准更新跟进、人员技能迭代培训、各类台账实时更新。

Q1:企业内部实验室是否需要办理CNAS或CMA资质?
A:企业内部实验室不需要办理CMA资质,可以根据企业实际需求,申请CNAS资质。
Q2:CMA和CNAS可以同时申请吗?
A:可以。多数第三方检测机构选择双资质布局,两者申请流程可同步推进,节省时间和成本。
Q3:实验室试运行需要多长时间?
A:现阶段CMA通常要求试运行不少于3个月(特殊领域要求体系运行的时间会不同,如:食品、医疗器械等),CNAS要求不少于6个月。
Q4:设备采购时应注意哪些问题以避免评审不通过?
A:采购设备核心需两点规避评审不通过:一是设备关键技术参数、精度、量程等完全满足所用检测标准全部指标要求;二是设备使用前由具备资质的校准机构完成校准并取得有效校准证书,同时留存采购资料、设备验收记录等全套佐证文件。
Q5:场地选址时最重要的考量因素是什么?
A:楼层承重是首要考量,其次是层高、配电容量、远离强电磁震动源以及完备的给排水条件。

电子电气安全实验室的搭建,核心是标准化、合规化、体系化。前期需求模糊、场地基建不达标、体系资料缺失、资质认知偏差,是绝大多数项目返工、延期、超预算的根本原因。
从明确实验室定位、科学选址布局,到精细化基建装修、精准设备选型,再到计量溯源体系的建立、资质申报的系统推进,每一个环节环环相扣,缺一不可。只有将标准化思维贯穿始终,才能在有限的时间和预算内,建成一个合规、好用、可长期稳定运营的电子电气安全实验室。
希望本文能为正在筹建或计划筹建实验室的同仁提供切实可行的参考,助力大家少走弯路、高效落地。
免责声明:
1、凡本网注明 '来源:大湾区经济网' 所有内容与数据,均属于大湾区经济网综合公开信息整理的数据(内容不构成投资建议,使用前请核实);欢迎转载、摘编使用上述作品,转载时应注明出处。
2、本网所有的图片为政企或百度图库公开检索及配图,版权归原权利人和单位;如政企单位投稿所配的图片均默认授权给大湾区经济网,并有权使用和存用资料库中。
3、凡本网注明 '来源:XXX(非大湾区经济网)' 的,均转载自其它媒体或平台,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
4、如涉及版权问题,请作者持权属证明联系侵删。
※ 欢迎上市公司、政府、商协会合作投稿,邮箱:dwqce@qq.com
